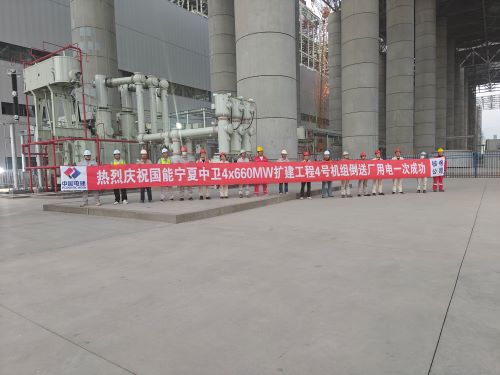

國能寧夏中衛電廠4×660兆瓦機組擴建工程4號、5號機組廠用電受電一次成功 |
|||||
|
|||||
|
9月13日23:55,監理公司負責的國能寧夏中衛電廠4×660兆瓦機組擴建工程4號、5號機組廠用電受電一次成功。 為確保此次廠用電受電節點計劃按期完成,監理部提前策劃,積極組織各參建單位召開專題會議、進行專項檢查等,對受電方案進行多輪評審,重點檢查受電區域條件、設備調試及應急預案等細節,確保方案的科學性和可操作性;對電纜敷設、設備安裝及電氣設備交接試驗等環節實施動態監控,現場核驗調試記錄與試驗數據;?通過實測實量、文件核驗和工藝問詢,對關鍵指標進行閉環管理,確保每項工藝參數符合《火力發電工程質量監督檢查大綱》要求。 9月13日下午17:45,2號啟備變首次沖擊帶電實驗開啟,至23:55時5號機組倒送廠用電一次成功,整個廠用電倒送過程中,由項目總監組織,項目安裝副總監現場指導,電氣、安全專業監理工程師進行全程過旁站,對整個受電程序進行監督,檢查受電區域安全隔離措施完整,為倒送電安全、順利完成進行保駕護航?。 本次倒送電這一重大節點的順利完成標志著國能寧夏中衛電廠4×660兆瓦機組擴建工程邁向全新階段,為4號、5號機組調試工作全面開展創造了有利條件。項目監理部全體職工將繼續發揚“守法、誠信、公正、科學”的服務準則,以更加飽滿的熱情和高昂的斗志投入到工作當中,全力推進項目建設,確保國能寧夏中衛電廠 4×660兆瓦 機組擴建工程早日全面竣工投產。 |
|||||
|
|
